Material gratuito · Excel

Planilha de controle de concretagens da obra

Quatro abas para acompanhar o concreto da obra: concretagens, caminhões, resumo e instruções. Volumes entregues, contagem de caminhões, tempos de transporte e descarga, slump dentro da tolerância, água adicionada, resultados aos 7 e 28 dias e laudos pendentes, com fórmulas prontas e formatação condicional.

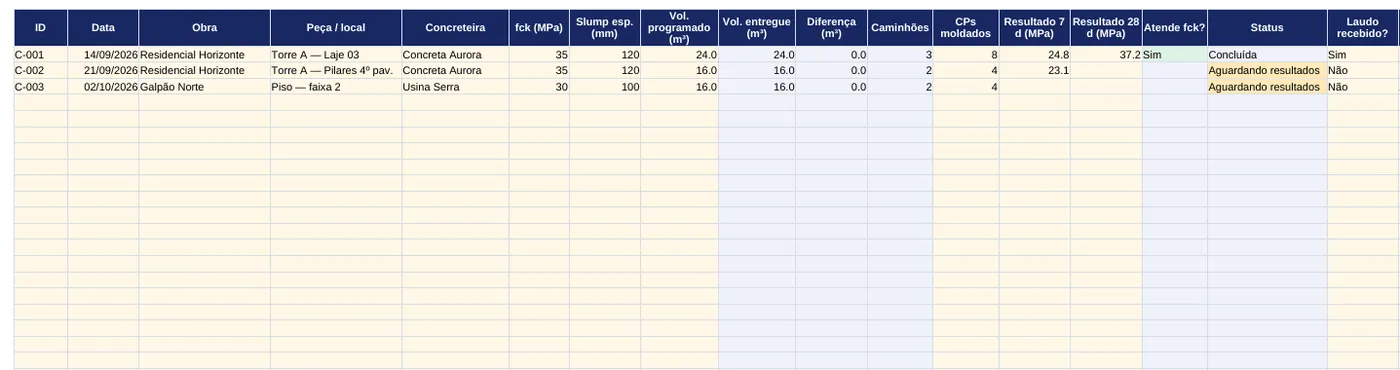

Prévia da aba Concretagens da planilha, com colunas de volumes, caminhões, resultados aos 7 e 28 dias, atendimento ao fck e status
Aba Concretagens com as três linhas de exemplo. Dados fictícios.

O que tem na planilha

Concretagens: uma linha por concretagem (peça ou dia), com obra, local, concreteira, fck, slump especificado, volume programado e resultados aos 7 e 28 dias. O volume entregue, a contagem de caminhões, o atendimento ao fck e o status (programada, aguardando resultados, concluída) são calculados.

Caminhões: uma linha por caminhão, ligada à concretagem pelo mesmo identificador. Nota, placa, volume, horários de saída da usina, chegada, início e fim da descarga, slump medido, água adicionada, corpos de prova e ocorrência. A planilha calcula o tempo de transporte, o tempo entre a saída da usina e o fim da descarga e se o slump ficou dentro da tolerância informada.

Resumo: volumes programado e entregue, caminhões recebidos, tempo médio até o fim da descarga, caminhões fora da tolerância de slump, água adicionada, concretagens aguardando resultado, resultados abaixo do fck e laudos pendentes, além de um recorte por concreteira. Instruções: como preencher e os limites do modelo.

Como usar

Preencha as células amarelas; as azuis são calculadas. Comece pela aba Concretagens, crie um identificador curto (C-001, C-002…) e use o mesmo identificador nas linhas de caminhão. Lance os resultados quando o laboratório informar: a coluna "Atende fck?" compara o resultado aos 28 dias, idade de controle, com o fck de projeto. O resultado aos 7 dias é acompanhamento e não reprova.

As três concretagens e os sete caminhões de exemplo são fictícios: apague-os antes de usar. A tolerância de slump de ±20 mm é um exemplo na fórmula; ajuste conforme a especificação da obra. O arquivo abre no Excel, no LibreOffice e no Google Planilhas.

Como ler os números

Diferença entre volume entregue e programado não é, por si só, perda ou sobra: depende de como o volume foi programado e medido. O guia sobre indicadores de concretagem mostra como escolher a base de comparação. Um resultado abaixo do fck é um alerta que abre a análise, não uma decisão; o guia sobre resultado de concreto abaixo do fck organiza essa tratativa.

O mesmo controle na Consulte GEO

Na plataforma, cada caminhão é registrado no recebimento, com leitura assistida da nota, e relacionado à área aplicada no croqui; os corpos de prova, os resultados e os laudos chegam ao mesmo contexto, e os indicadores são calculados para todas as obras, sem planilha paralela. Conheça a gestão de concreto e a rastreabilidade por caminhão.

Veja os indicadores calculados a partir do recebimento.

Uma demonstração com uma concretagem da sua rotina, do caminhão ao laudo.

Solicitar demonstração
